2026年10月7日

AI 需求在哪落地?全球資料中心建置進度一次掌握

各大 Hyperscaler 還有多少資料中心容量待上線?這些計畫的落實程度有多高?TrendForce 每月第一手追蹤。

關於 Ground Truth

Ground Truth 是每月於 TrendForce Substack 發布的專欄,以 TrendForce Data Center Tracker 為基礎。該資料庫追蹤美國與中國主要 Hyperscaler,涵蓋全球近 2,000 座資料中心設施。我們透過交叉比對衛星影像、許可申請文件、公用事業紀錄等,以及 TrendForce 供應鏈研究,對 Hyperscaler AI 資料中心的實際建置位置與進度,進行第一手驗證與追蹤。

每期 Substack 專欄涵蓋:

  • What’s Left to Build:主要 CSP 至 2030 年待建的資料中心規模,提供整體建置進度的宏觀視角
  • Monthly Capacity Tracker:彙整本月 TrendForce Data Center Tracker 中最重要的園區容量變化
  • Major Events:從全球資料中心建置動態,挖掘本月最值得關注的大事

追蹤範圍

涵蓋業者自建園區(self-built campuses)、客製化興建(build-to-suit)開發案,以及完全租用的託管資料中心(fully leased colocation)。不包含共享式託管資料中心(shared colocation)、雲端區域(cloud regions)以及電力承購協議(power offtake agreements)。

What’s Left to Build

各大 Hyperscaler 待建的容量規模有多大?這些規畫的落實程度又有多高?這是本部分將回答的問題。圖中每一橫條區段呈現各業者至 2030 年規畫容量中尚待建置的部分,不包含已上線容量。

  • 深綠色區段:建置中。
  • 淺綠色區段:已取得許可或已規畫,且已有明確對應電力容量的項目(尚無法估算 MW 規模的已許可或規畫案場並未納入,因此淺綠色區段會低於實際總量。)
  • 灰色區段:因可能延誤或其他複雜因素,目前尚未進入上述任一階段的容量。

橫條區段越長,代表未來待建規模越大。

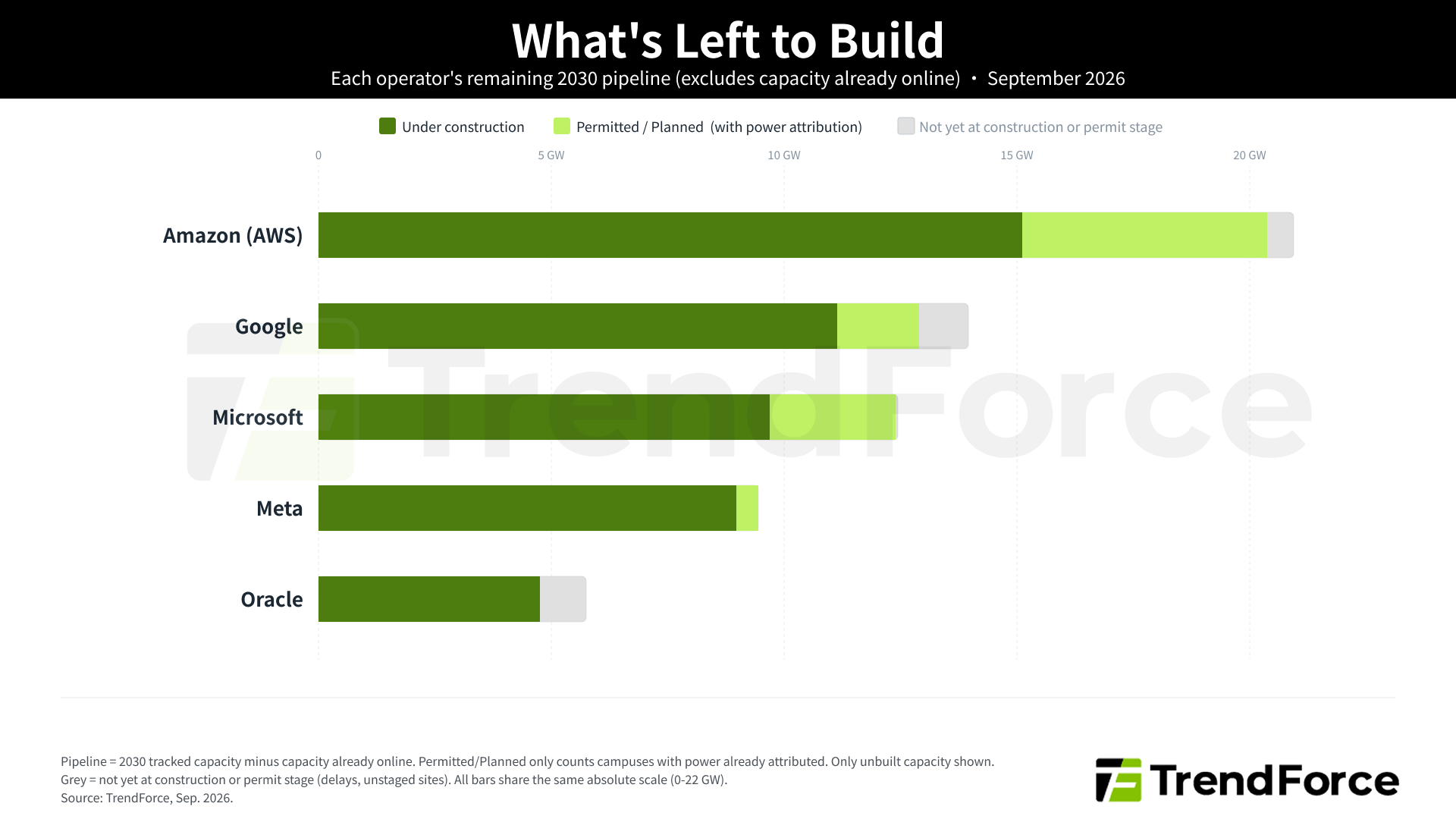

圖 1. 美國各 Hyperscaler 至 2030 年尚待建置的資料中心容量(不含已上線容量)

美國各 Hyperscaler 至 2030 年尚待建置的資料中心容量(不含已上線容量),TrendForce 提供

主要觀察

從目前可量化的資料中心容量來看,多數已進入建置階段。五家業者中,正在建置的項目占目前追蹤之 2030 年規畫容量的絕大多數,仍未進入明確階段的容量僅占小部分。

現階段延誤風險仍低。五家業者已確認延遲與尚未進入明確階段的容量,占 2030 年時程內整體容量的比例仍小;即使出現延誤,也主要集中於少數特定案場,而非廣泛分布於整體資料中心版圖。這意味著現階段北美 Hyperscaler 的資料中心建置延誤風險或其他可能影響進度的因素仍相對有限。

如欲進一步了解 TrendForce Data Center Tracker 與市場數據,請聯繫業務團隊:SR_MI@trendforce.com

AI伺服器擴張提速,美國電網建置成最大變數: AI 伺服器推升資料中心用電,美國電網交付能力落後出貨需求,期中選舉政治因素更增延期風險。

AI伺服器擴張提速,美國電網建置成最大變數

AI 伺服器推升資料中心用電,美國電網交付能力落後出貨需求,期中選舉政治因素更增延期風險。

洞察轉變

Monthly Capacity Tracker

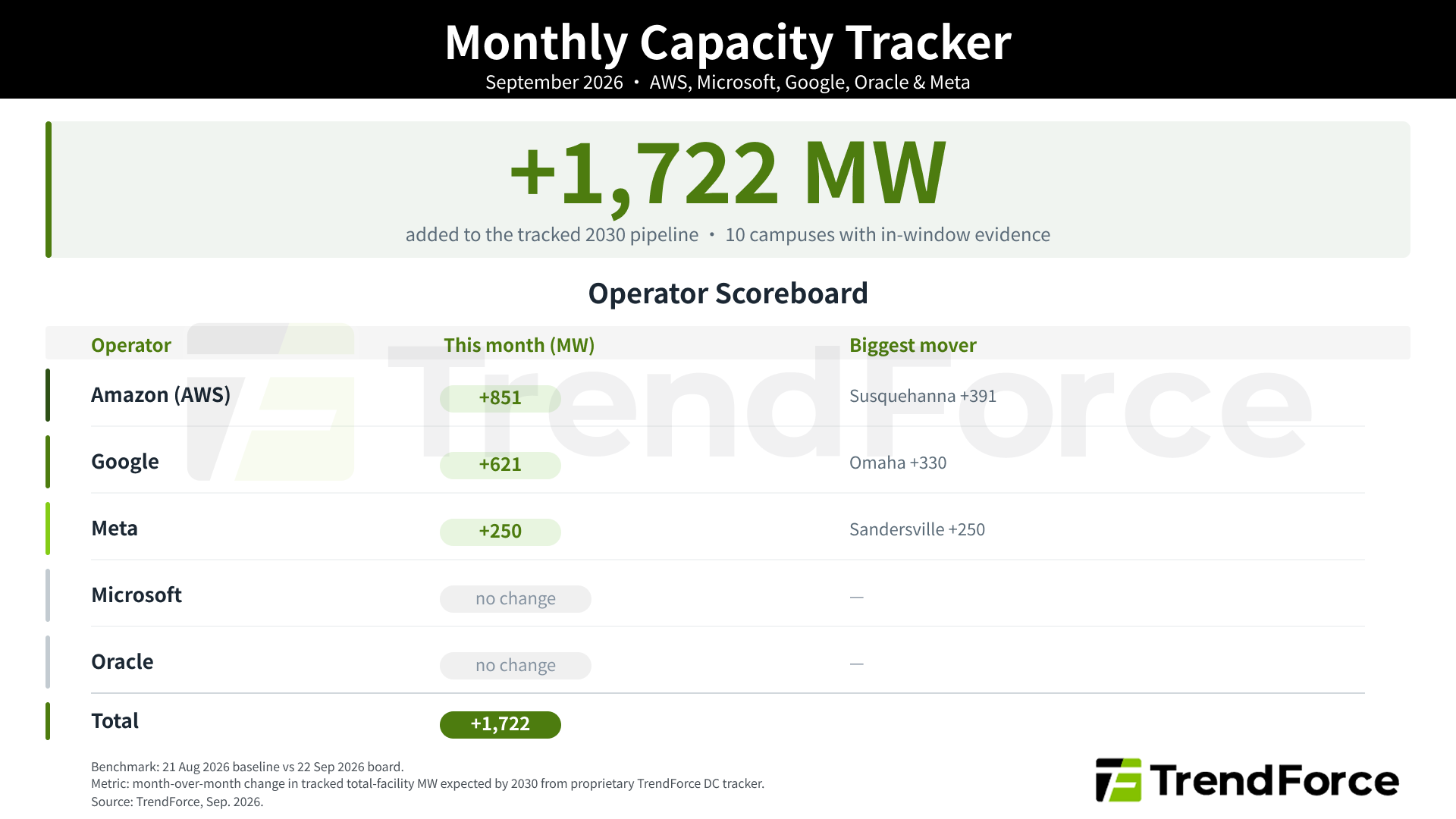

圖 2. Monthly Capacity Tracker:有當月證據支持的園區層級容量變動

Monthly Capacity Tracker:有當月證據支持的園區層級容量變動,TrendForce 提供

註:Monthly Capacity Tracker 中的數字,是 TrendForce 資料庫內所記錄的容量變動,並非業者已投入營運的容量。每期僅計入其觸發事件發生於當月的容量變動,包括許可程序、監管文件、建設合約或業者公告等;若相關容量是根據更早期的證據納入追蹤,則不計入本期。

本月概況

本月追蹤的新增容量以 AWS 居首,主要由單一園區帶動,其中 Susquehanna 一案即占近一半。Google 居次,容量變動涵蓋三個國家,其中以 Omaha 新增的 330 MW 空氣排放許可最為顯著。Microsoft 與 Oracle 在本月時間範圍內則沒有新增變動。

Major Events

以下精選全球資料中心建置進程中,最值得關注的重大進展:

AWS 的資料中心建置周期正從「年」縮短至「月」

AWS 位於密西西比州坎頓(Canton)市外圍的 Madison County Mega Site,自 2024 年 5 月動工後,到 2025 年夏季已有五棟建築投入營運,而且下一波建設速度更快。根據 Madison County 一名稽查員的說法,截至 2026 年 7 月下旬,Phase II 的七棟建築均已完成鋼構搭建;到了 9 月 6 日,衛星影像已顯示一整排狹長型資料中心機房完成屋頂覆蓋,其建築形式明顯不同於一旁 Phase I 的方形建築。

為什麼重要

AWS 正積極推動資料中心建設朝更工業化、標準化的模式邁進。據報導,其「Project Houdini」將 data hall 的內部機電與設備安裝作業移至工廠完成,使伺服器進場前所需的建置時間由約 15 週縮短至 3 週。當建築外殼可在數週內完成,而 fit-out 時間又進一步縮短至數天,資本支出與實際上線容量之間的時間差將大幅收斂;若仍以 18~24 個月的傳統資料中心建設周期進行模型推估,可能會落後於實際的建置進度。

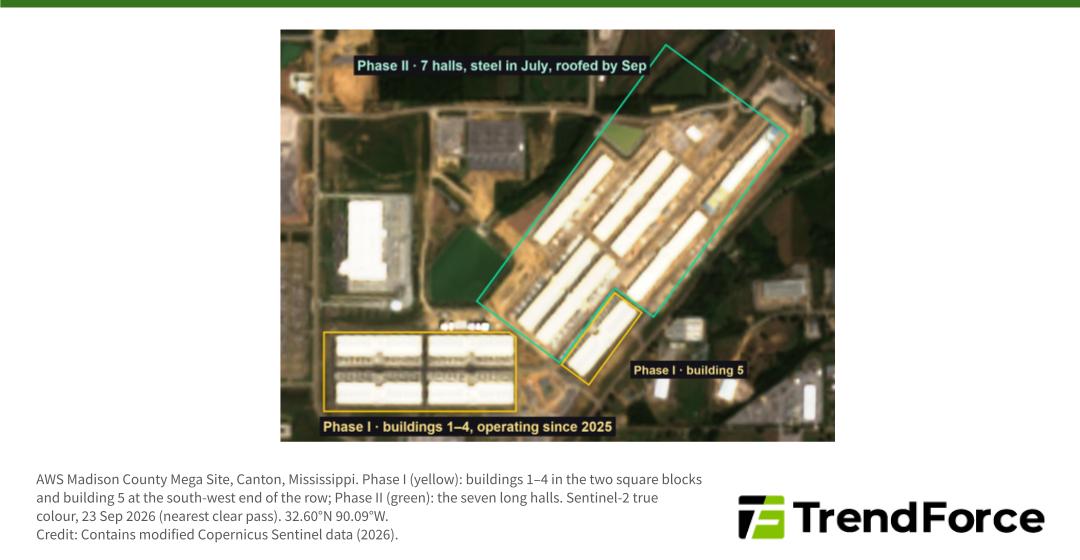

圖 3. AWS Madison County Mega Site, Canton, Mississippi. Phase I (yellow): buildings 1–4 in the two square blocks and building 5 at the south-west end of the row; Phase II (green): the seven long halls. Sentinel-2 true colour, 23 Sep 2026 (nearest clear pass). 32.60°N 90.09°W.

AWS Madison County Mega Site, Canton, Mississippi. Phase I (yellow): buildings 1–4 in the two square blocks and building 5 at the south-west end of the row; Phase II (green): the seven long halls. Sentinel-2 true colour, 23 Sep 2026 (nearest clear pass). 32.60°N 90.09°W. By TrendForce

Credit: Contains modified Copernicus Sentinel data (2026).

Google 完成 Hamina 擴建,北歐資料中心容量持續增加

Google 位於芬蘭 Hamina 的資料中心園區,建於芬蘭灣畔一座舊造紙廠內,今年正在完成第七棟建築。根據 TrendForce Tracker 的估算,完工後該園區容量將達約 300 MW。Google 亦於 9 月表示,2027~2028 年將在芬蘭額外投資至少 130 億歐元,資金將分配至 Hamina,以及 Kajaani、Muhos 與 Vaala 三個新據點。

為什麼重要

TrendForce 追蹤北美五大 CSP 在北歐的資料中心建置容量,預計將由 2026 年約 1.4 GW,增加至 2030 年的 3.3 GW。當地電力來源主要包括水力、風力與核能,而寒冷氣候亦有助於降低冷卻成本。Hamina 園區直接取海水進行冷卻,PUE 約為 1.09。上述新增的 130 億歐元投資計畫目前尚未納入這些容量數字,原因是 Google 尚未公布新據點的實際規模。

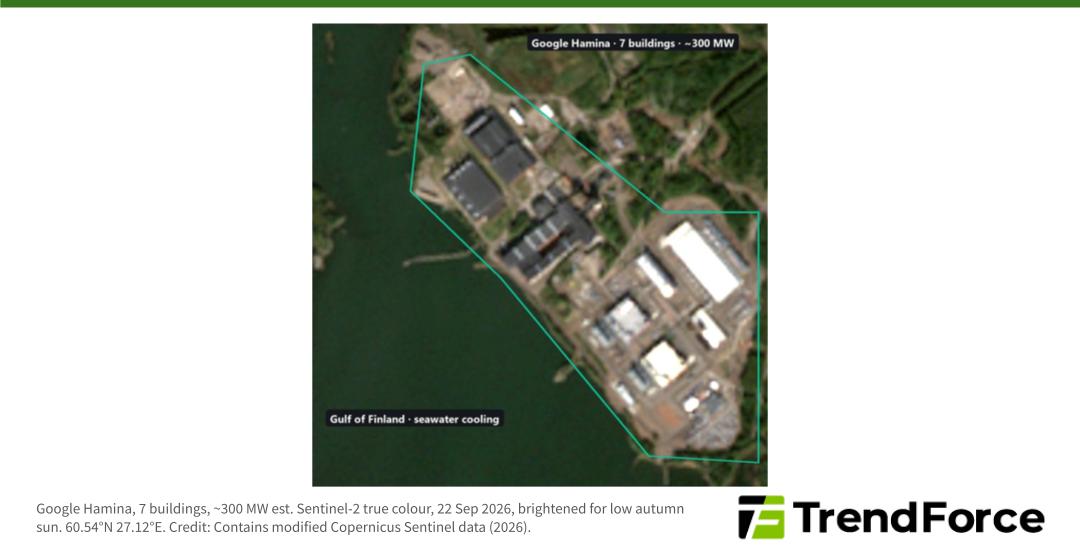

圖 4. Google Hamina, 7 buildings, ~300 MW est. Sentinel-2 true colour, 22 Sep 2026, brightened for low autumn sun. 60.54°N 27.12°E.

Google Hamina, 7 buildings, ~300 MW est. Sentinel-2 true colour, 22 Sep 2026, brightened for low autumn sun. 60.54°N 27.12°E. By TrendForce

Credit: Contains modified Copernicus Sentinel data (2026).

五大CSP資料中心版圖重組:自建租賃雙軌並進: 美國五大 CSP 自建與租賃雙軌擴張資料中心,自建進度落後需求、租約創新高,進入雙軌並進時代。

五大CSP資料中心版圖重組:自建租賃雙軌並進

美國五大 CSP 自建與租賃雙軌擴張資料中心,自建進度落後需求、租約創新高,進入雙軌並進時代。

洞察轉變

ByteDance 最大資料中心出租方上調山西園區容量目標

秦淮數據(Chindata)在山西大同靈丘縣營運一座共分 13 期開發的資料中心園區,字節跳動(ByteDance)為該園區的主要租戶。9 月,秦淮數據表示,目前規畫該園區的 IT 容量將超過 600 MW,高於此前所公布的「超過 500 MW」。目前已有超過 350 MW 運行中,全年 PUE 低於 1.18。其中 8 期已投入營運;第 9 期正在進行設備安裝;第 10 期的樁基工程合約已於今年夏季發包。

為什麼重要

ByteDance 很少對外揭露其新增多少資料中心容量。TrendForce 目前追蹤到的 ByteDance 容量,大多位於租賃或 built-to-suit 建築,因此這類容量更新通常來自資料中心出租方,而非 ByteDance 本身。此次更新使該園區的規畫規模增加約 20%,但 ByteDance 本身並未發布任何相關消息。

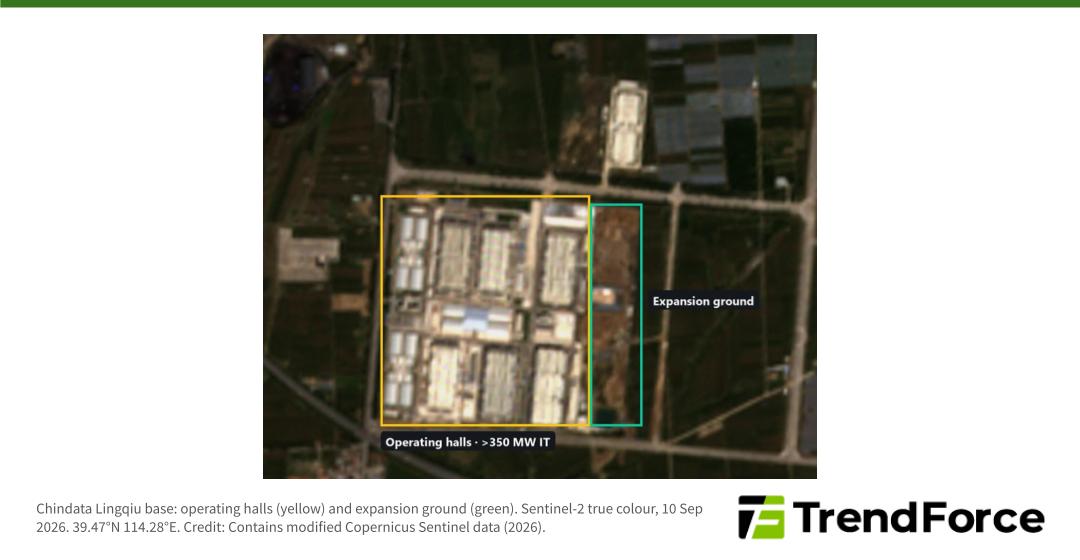

圖 5. Chindata Lingqiu base: operating halls (yellow) and expansion ground (green). Sentinel-2 true colour, 10 Sep 2026. 39.47°N 114.28°E.

Chindata Lingqiu base: operating halls (yellow) and expansion ground (green). Sentinel-2 true colour, 10 Sep 2026. 39.47°N 114.28°E. By TrendForce

Credit: Contains modified Copernicus Sentinel data (2026).

騰訊韶關園區完成首個建設里程碑,下一波新增容量可能非自建

騰訊位於廣東韶關的資料中心園區,其 1 號樓於 9 月 11 日通過竣工驗收,距離建築主體封頂約一年;與此同時,韶關市的相關規畫仍將該項目列為在建。TrendForce 從最新官方文件判讀,目前預估首座 data hall 將於 2027 年上線,完整的 90 MW 容量則預計於 2028 年到位。

為什麼重要

韶關是騰訊最新一座自建資料中心園區,也是目前唯一仍處於施工階段的自建園區。但這並不代表騰訊正在減少對資料中心容量的投入,而是更進一步仰賴第三方資料中心營運商,透過租用 data hall 的方式取得容量。相較於韶關這類自建園區,業者可以用租賃的模式更快取得新增容量。

TrendForce Tracker 顯示,騰訊仍有來自第三方營運商的額外容量;而這些容量通常必須待出租方揭露後,外界才能得知。因此,騰訊實際規畫中的容量規模,較其自建園區版圖所呈現的更大。

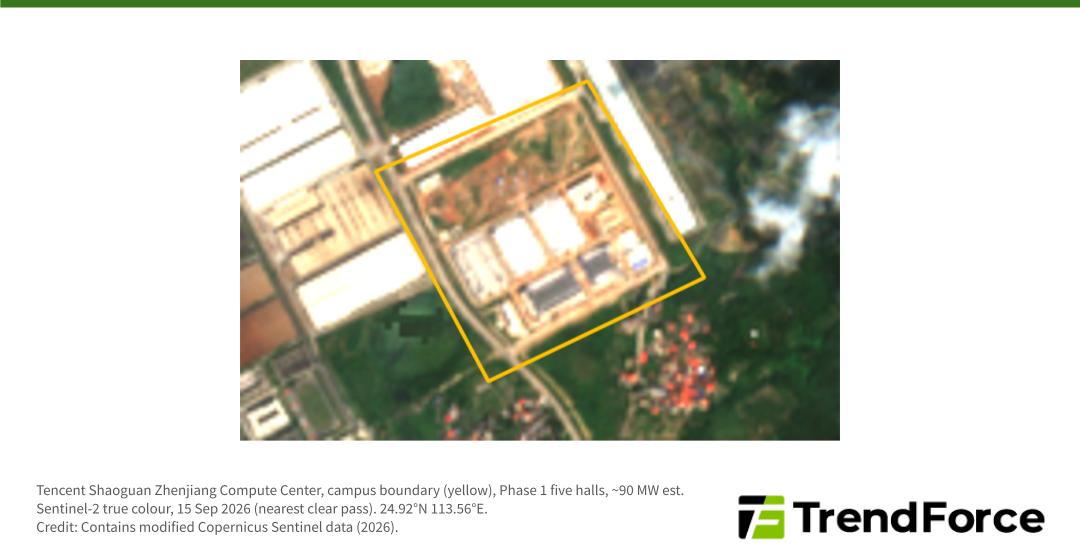

圖 6. Tencent Shaoguan Zhenjiang Compute Center, campus boundary (yellow), Phase 1 five halls, ~90 MW est. Sentinel-2 true colour, 15 Sep 2026 (nearest clear pass). 24.92°N 113.56°E.

Tencent Shaoguan Zhenjiang Compute Center, campus boundary (yellow), Phase 1 five halls, ~90 MW est. Sentinel-2 true colour, 15 Sep 2026 (nearest clear pass). 24.92°N 113.56°E. By TrendForce

Credit: Contains modified Copernicus Sentinel data (2026).

關於作者

本文由 TrendForce 研究團隊提供分析資料與專業觀點,經資深編輯撰寫。
